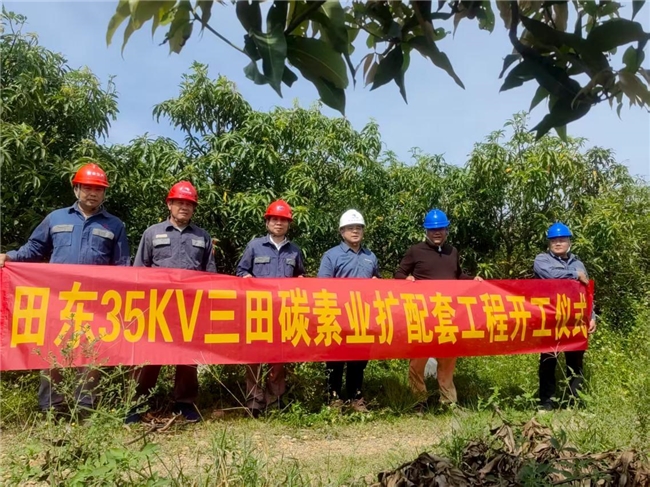

近日,作为田东百矿三田碳素有限公司年产60万吨预焙阳极碳素项目的关键电力保障 —— 田东三田碳素业扩 35kV配套工程正式进入攻坚推进阶段。田东供电局积极响应百色供电局《35千伏线路工程、统一建设及光缆项目属地县级业主项目部管理实施方案》要求,主动扛起属地责任,牵头组建政企协同团队破解征地协调难题,同步对接解决农户补偿款到账诉求,以属地化管理实效为项目顺利开工筑牢保障。
该项目自8月30日启动涉外协调工作以来,面临14基塔基征地的多重挑战,部分农户担忧开挖接地沟损伤果树,对施工存在抵触;J3号塔户主临时反悔并大幅提高补偿要求,J4号塔农户拒绝初步报价,协调工作一度陷入僵局;同时,村民对协调主体信任不足,进一步延缓推进节奏。针对这一情况,在村委会建议“组建镇政府、征地中心、村委会及施工方联合工作组”的基础上,田东供电局迅速响应,主动牵头搭建该政企协同团队,通过多方联合办公、现场答疑释惑,有效增强协调公信力,逐步化解村民疑虑。
截至9月10日,协调工作取得阶段性突破,14基塔基中已有8基完成农户青赔协议签订。对于剩余6基塔基,4基处于农户观望状态,2基刚明确土地权属,已被列为田东供电局下一阶段重点攻坚对象。此外,针对已签协议农户普遍关注的“补偿款到账时间”核心诉求,田东供电局要求承建施工单位要在协议签订时间节点内,完成推进补偿款拨付流程,按时限完成兑付补偿款,切实打消农户“款不到位不允许施工”的顾虑,为后续工程推进扫清关键障碍。
据了解,田东三田碳素业扩35kV配套工程不仅是保障预焙阳极项目顺利投产的“电力生命线”,更是田东“煤电铝一体化”产业集群发展的重要基础设施,其属地化管理模式对后续县域35kV电力项目建设具有重要参考意义。下一步,田东供电局将持续深化政企协同机制,全力推进未签订协议塔基的协调工作,确保项目按时投运,为地方产业发展提供稳定电力支撑。
(百色田东供电局 班志学)
